打破常规开启中国机电安装新时代中国水电四局向家坝机电安装纪实

来源:中国企业报  作者:张关良苏民本报记者张博

打破常规开启中国机电安装新时代中国水电四局向家坝机电安装纪实

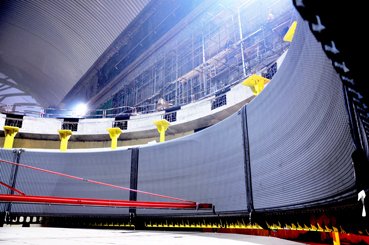

定子安装

转子吊装

一直以来成长在黄河流域的中国水电四局机电安装队伍,是一个充满生机和活力的团队,一个不事张扬、勤勉务实的团队。他们用质朴、内敛、奋发、执着的工作态度奉献三峡,书写了金沙江向家坝水电站单机容量800MW水轮发电机组安装的世界之最,开启了中国机电安装的新时代,创造了一个又一个让世人惊叹的奇迹,收获了数不胜收的荣誉与信任。

超越三峡理念

架构金沙体系

2009年10月,四局机电带着三峡机电安装的荣誉与光环,怀揣着金沙江畔向家坝水电站“世界之水电梦”挥师南下,初战金沙,两座电站合龙镶嵌在金沙江上,800MW的水轮发电机组可谓世界之巅,这是水电建设事业赋予的光荣使命,也是水电事业面临的全新课题。仅用了13个月,左右岸两座电站的机电埋件安装工作顺利完工。

异地再战,单机容量800MW的特大型水轮发电机组安装,再一次成为世界之最。面对前所未有的挑战,四局机电人深感责任的重大,现行的向家坝质量标准,源于三峡理念、又高于三峡要求,套用三峡标准已经不能完全适用,超越是唯一的出路。

人才,特别是经历过三峡建设的技术人才,是构架向家坝技术管理、质量管理体系的首选。组建伊始,根据分局整体人力资源分布情况,除征调曾参建三峡电站的主要技术力量之外,又从拉西瓦抽调大量曾从事过大型机组安装的专业骨干和技术力量,同时,结合向家坝机电安装标段划分特点,配备GIS、二次等专业技术人才,形成各专业技术、质量管理全覆盖的人才构架。

打破常规管理

难点全面攻关

面对世界独一无二的巨型水轮发电机组安装,施工中遇到难点是在所难免的。要想在三峡机电安装的基础上有所突破和创新,就要在管理模式上进行大胆创新。为了精品目标,水电四局向家坝机电安装项目部结合工程施工特点,打破常规管理,摸索出了一套适合向家坝机电安装的“无边界管理模式”。

定子组装中,铁芯叠装是一道重要的安装工艺,它的好坏直接影响机组运行质量。为此项目部充分发挥技术优势,尤其是在补偿片加减环节上,借鉴了三峡的工艺方法,使得铁芯最终波浪度达到周向3mm、径向2.0mm以内。189根定位筋28天全部调整完成,而其它技术指标均达到向家坝优良标准。各项安装数据显示,四局机电的安装水平在与日俱增,同比三峡大型机组定子安装创造的奇迹,这是历史性的突破。

面对安装中频频出现的重重挑战,项目部统筹安排,积极应对。组织施工技术人员提前着手,进行图纸会审、技术分析,制定详细的施工方案,针对不同工序要求,制定了更为具体细化的施工工艺和控制措施,通过优化施工方案,充分、全面、细致的组织与布控,解决过程问题,大大加快了施工进度。水电四局向家坝机电安装项目部总经理李津沛要求,机组安装是一套复杂的施工过程,任何一个环节出现问题,都无法达到预期的目标和要求,只有在高于“标准”的要求中,才能达到完美与极致。

荣誉始于奋进

成功承载丰碑

在三峡集团公司的带领下,五年来,四局机电全体员工奋勇拼搏,2012年,右岸电站8号机、7号机、6号机相继投产发电,成功实现计划工期的第一个“一年三投”目标;2013年,右岸电站5号机、左岸1号机、2号机也相继投产发电,圆满完成计划工期的第二个“一年三投”目标;截至目前,向家坝电站8台套800MW水轮发电机组已经全部投产发电,6台机组均经受住了“首稳百日”考验,目前两台机组正在接受“首稳百日”考核,投产机组运行稳定、安装质量优良,并全部达到“精品机组”标准。在“严组织、严施工、严要求”的管理中,机电安装项目部连续四年实现质量、安全事故“双零”目标,创造了安全“零”事故,安装质量达到了优良等级的良好业绩。

截至目前,向家坝水电站左、右岸7台套800MW机组已累计发电285.9677亿度电,这标志着中国水利水电第四工程局承担安装的金沙江向家坝水电站机电设备安装与调试工程为中国电力资源的开发利用发挥了可观的经济价值和社会效益。随着向家坝最后一台机组左岸电站4号机组于7月4日顺利进入72小时试运行投产发电,向家坝机电设备安装与调试工程也将兑现整体工期提前一年完成的承诺,届时金沙江向家坝机电安装工程即将画上完美的句号。

精细的管理必定带来优异的成果,作为向家坝水电站唯一一家机电安装施工单位,5年间获得的荣誉数不胜收。项目部曾荣获云南省“五一劳动奖状”荣誉称号、连续三年荣获中国水电建设集团股份公司“安全生产先进项目部”、荣获“向家坝工程建设工人先锋号”等12项国家和省部级荣誉。

项目部主要成员简介

李津沛,高级经济师,中国水电四局机电安装分局党委书记,兼水电四局机电安装分局向家坝机电安装项目部总经理,长期从事水电机电设备安装与调试工程项目管理、质量管理、生产技术等工作,获“全国五一劳动奖章”荣誉称号。

孙德召,高级工程师,中国水电四局机电安装分局副局长,兼水电四局机电安装分局向家坝机电安装项目部常务经理,长期从事水电机电设备安装与调试工程生产技术、质量管理、项目管理等工作,获“全国五一劳动奖章”荣誉称号。

刘永生,工程师,中国水电四局机电安装分局工程管理部主任,长期从事水电机电设备安装与调试工程生产质量管理等工作,获水电四局劳动模范荣誉称号。

张关良,工程师,中国水电四局机电安装分局安全监察部主任,长期从事水电机电设备安装与调试工程安全生产管理、电气技术管理等工作,获“四川省五一劳动奖章”荣誉称号。

关于我们 | 报纸征订 | 投稿方式 | 版权声明

版权声明:《中国企业报》刊发的所有作品,版权均属于中国企业报社。未经报社书面授权,任何单位及个人不得将《中国企业报》刊发的内容用于商业用途。如进行转载、摘编,必须在报社书面授权范围内使用,并注明作品来源"中国企业报"以及相关作者信息。
本站地址:北京海淀区紫竹院南路17号 邮编:100048 电话:010-68701050 传真:010-68701050
京ICP备11013643号 京公网安备110108008256号
